6月16日19时,国家电网四川电力(内江资中)连心桥共产党员服务队顺利完成资中县水南镇花圃街3号公用变压器低压电缆抢修作业,保障了附近12家商铺及136户居民的用电需求。

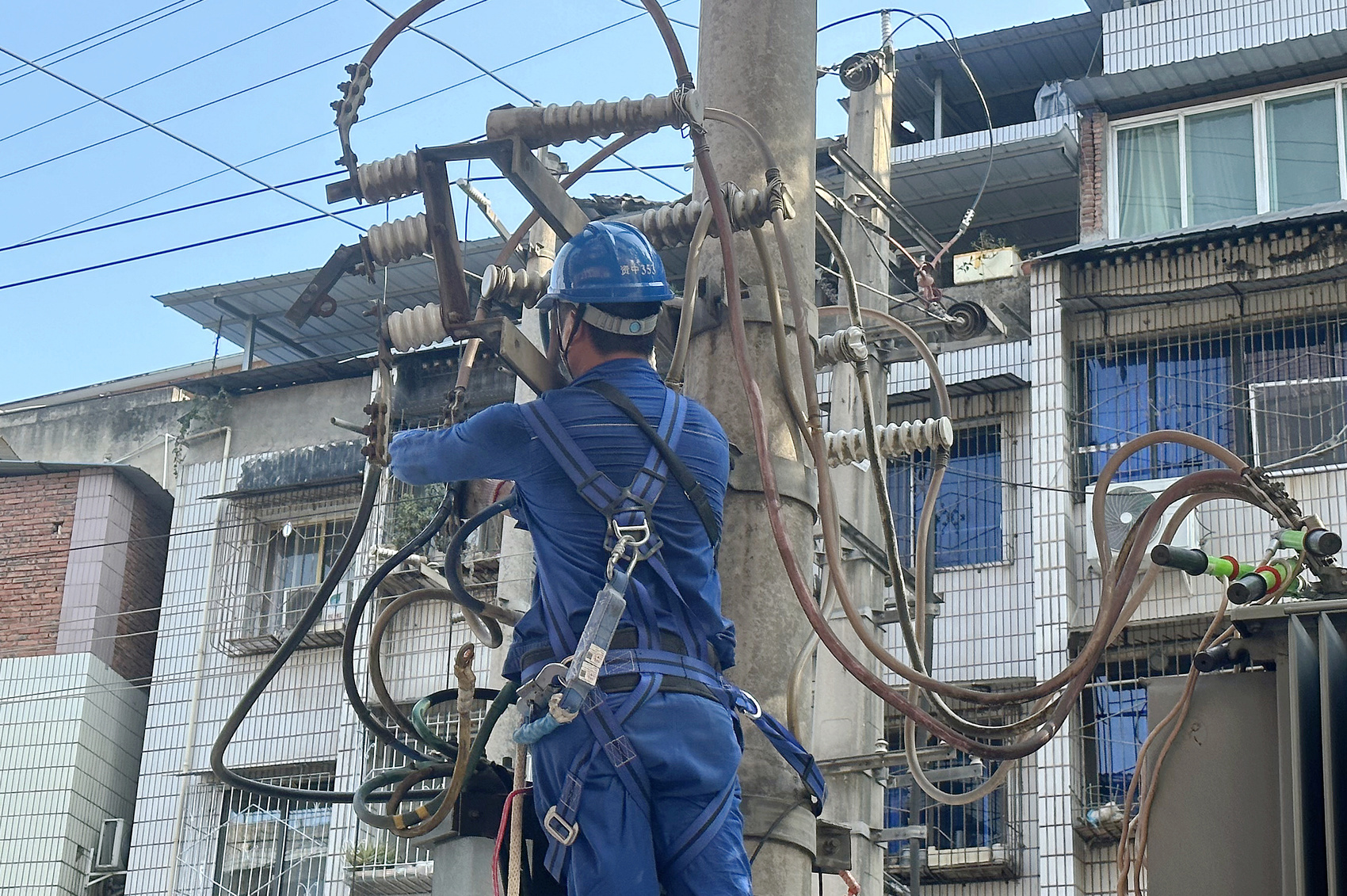

内江供电公司抢修队员正在进行抢修作业

近期,高温持续,电网安全运行面临考验。据悉,当天13时左右,资中县水南街花圃街3号公用变压器低压电缆因持续高温导致故障,造成供电突然中断。经党员服务队现场勘查,故障原因为原老旧电缆低压接头过热烧蚀。

由于故障点深埋地下,如果破拆道路再抢修将耗时过长,会影响到居民用电。为缩短停电时间,国网资中县供电公司抢修队员果断放弃道路开挖,改用临时架空新电缆直连变压器的应急方案保障电力供应。

“一二三、起!”抢修人员用肩膀扛着100米的电缆缓慢前进,沿着人行道完成新电缆的展放。随后,抢修人员迅速登上变压器,依次拆下故障电缆,杆下作业人员紧密配合将新电缆通过安全绳吊送至杆上抢修人员。10分钟后,新的电缆便连接固定完毕,最终变压器恢复正常供电。

6月以来,国网内江供电公司党员服务队、党员突击队以及各相关作业班组奋战在高温保电一线,或在夜间时段开展带电作业抢修,或在烈日高温下上门处理客户用电故障。同时,内江供电公司还加强变电站、供电线路的运行维护管理,特别针对重要居民小区现场开展红外测温等特殊巡视。

下一步,内江供电公司将持续加大迎峰度夏战高温保供电工作力度,做好应急抢修准备,第一时间开展故障抢修,全力保障安全平稳供电。
