“准备,注意现场安全,马上起吊主变储油柜!”6月17日,最高气温达到39℃,在内江市市中区永安镇,国网内江供电公司60余名电力施工人员顶着烈日加快220千伏永安变电站主变扩建工程建设。

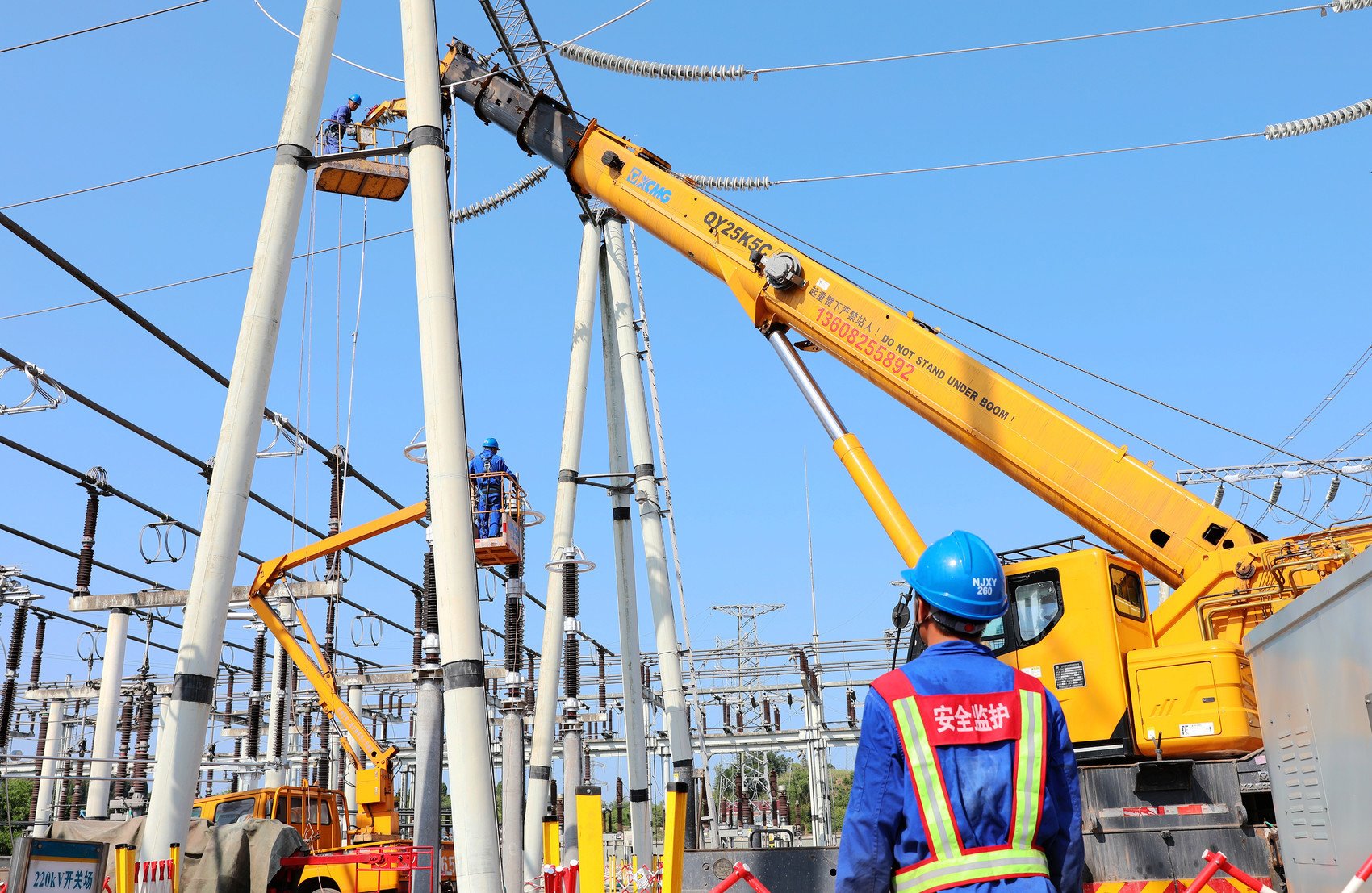

电力施工人员正在施工
据了解,本次永安变电站扩建工程拟新增24万千伏安变压器一台及三侧间隔,以及110千伏出线间隔一个,工程投运后永安站变电容量将从目前的30万千伏安增加到54万千伏安,将进一步优化电网结构,提高内江主网供电能力,为今年电网迎峰度夏保驾护航。
“时间紧任务重,我们要赶在迎峰度夏高峰来临前完成主变扩建工程,目前电气方面正在安装主变升高座、储油柜等附件,以及相关的二次设备和电缆。土建方面正在加快建设水泵房,开挖管道沟槽等工作,总体来说进度在可控范围。”内江供电公司建设部刘仁和说。

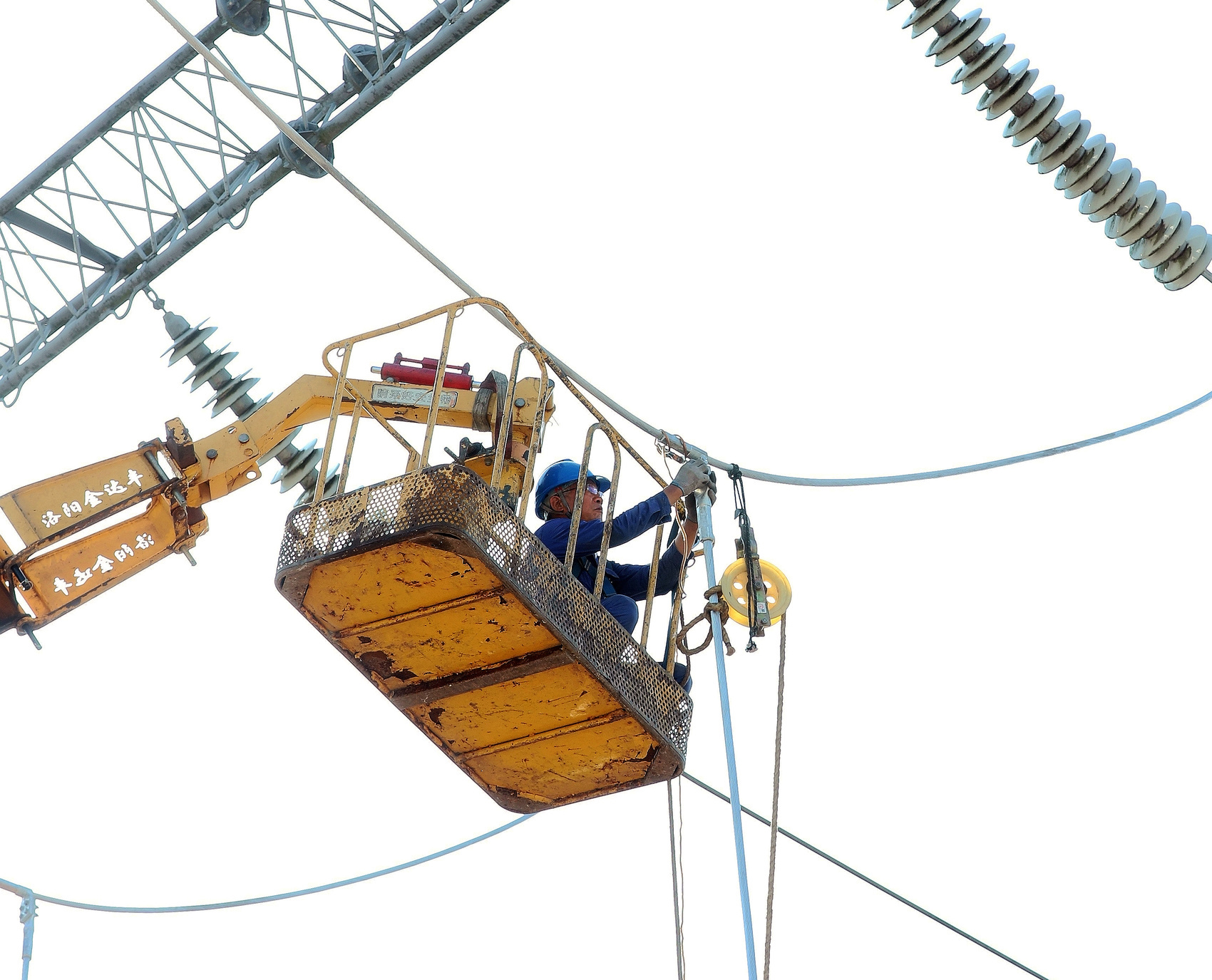

电力施工人员正在施工
“针对连日高温,我们合理调整施工时间,避开高温时段施工,同时提供充足的饮用水,在现场配备防暑降温药品,确保施工人员保持良好的工作状态”。施工单位内江星原电力集团有限责任公司项目经理李静还介绍,每天班前会上都会向每一名施工人员强调当天的作业内容、作业范围和作业风险点,保证高温下的作业安全。
据了解,自项目4月7日动工以来,200多吨重的主变顺利移动到预定位置,主变上的散热片、套管等附件则通过起重机吊装逐一安装到位,站内间隔和二次设备也逐步完善,消防小室正在开展墙面处理,水泵房墙体钢筋绑筋、支模等工作也在有序开展。
